民用裝配式建筑大多指主體結構由預制混凝土構件裝配而成的建筑形式。預制混凝土構件占比在45%以上,另一部分是混凝土現澆構件。主體結構由預制混凝土構件與現澆混凝土構件組合而成。下面就詳細地介紹一下各部分構件的組成。

裝配式建筑詳解
一、預制混凝土裝配式構件:
預制混凝土墻:主要有預制三明治外墻、預制土內墻、預制PCF板、預制女兒墻。
預制混凝土樓板:疊合板。
預制混凝土梁:疊合梁。
預制混凝土柱:疊合柱。
預制混凝土樓梯:預制樓梯梯段、預制休息平臺。
其他預制混凝土構件:預制空調板、預制陽臺板。

預制三明治外墻

預制內墻

疊合板

預制樓梯

預制陽臺板

預制空調板
二、現澆混凝土構件:
1、墻現澆構件:豎向預制墻連接處混凝土構件、水平預制墻連接處混凝土構件。
2、現澆層:疊合板現澆層、休息平臺現澆層、陽臺板現澆層。
3、灌漿:套筒灌漿。

現澆構件

疊合板板縫
三、裝配式建筑施工工藝流程:

裝配式建筑工藝流程

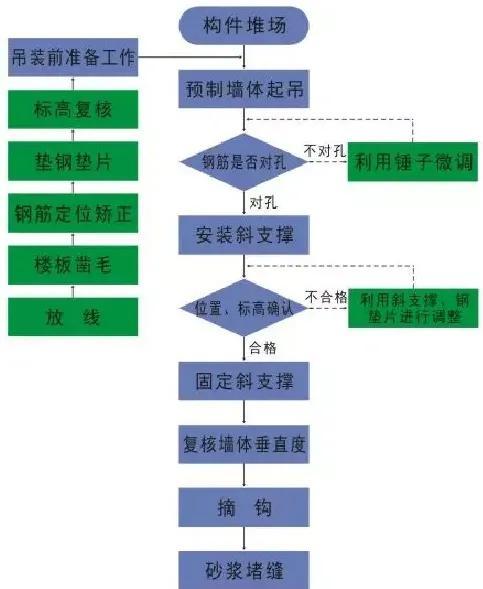

1、預制三明治外墻施工工藝流程:預制墻吊裝→墻體校正→斜撐安裝→預制墻接縫處防水處理→預制墻豎向連接處暗柱鋼筋綁扎→預制墻水平連接處暗梁鋼筋綁扎→墻底封倉→套筒灌漿→預制墻連接處模板安裝→澆筑混凝土。

預制外墻安裝
2、預制內墻施工工藝流程:墻板吊裝→斜撐安裝→墻板接縫處防水處理→墻板豎向連接處暗柱鋼筋綁扎→墻板水平連接處處暗梁鋼筋綁扎→墻底封倉→套筒灌漿→模板安裝→澆筑混凝土。

預制內墻安裝
3、疊合板施工工藝流程:彈控制線→支撐搭設→疊合板吊裝→板縫(疊合板)處模板安裝→水電管線敷設→上層鋼筋綁扎→預留洞口處模板安裝→澆筑混凝土。

疊合板安裝
3、預制樓梯施工工藝流程:預埋地腳螺栓安裝→彈控制線→鋪漿→預制樓梯梯段吊裝→螺栓孔灌漿。

預制樓梯安裝
4、預制陽臺板施工工藝流程:彈控制線→支撐搭設→預制陽臺板安裝→專業管線敷設→板上鐵鋼筋綁扎→混凝土澆筑。
5、預制空調板施工工藝操作流程:彈控制線→支撐搭設→預制空調板安裝→專業管線敷設→板上鐵鋼筋綁扎→混凝土澆筑。

預制陽臺板安裝
6、打膠清縫施工工藝操作流程:清掃施工面→填入襯墊材料→貼美紋紙→底涂處理→填充密封膠→修飾接縫。

打膠清縫
四、預制構件的價格分析
預制三明治外墻,單價約4600元/立方米。
預制PCF板,單價約6500元/立方米
預制內墻,單價約3800元/立方米
預制女兒墻板,單價約4200元/立方米
疊合板,單價約3600元/立方米
疊合梁,單價約3900元/立方米。
疊合柱,單價約4100元/立方米。
預制樓梯梯段,單價約3800元/立方米。
預制休息平臺,單價約3800元/立方米。
預制空調板,單價約4200元/立方米。
預制陽臺板,單價約4300元/立方米。
套筒灌漿,單價約30/個。
打膠清縫,單價約17元/延長米。

喜歡的點贊

裝配式建筑建模
好了,這篇文章的內容發貨聯盟就和大家分享到這里,如果大家網絡推廣引流創業感興趣,可以添加微信:80709525 備注:發貨聯盟引流學習; 我拉你進直播課程學習群,每周135晚上都是有實戰干貨的推廣引流技術課程免費分享!
